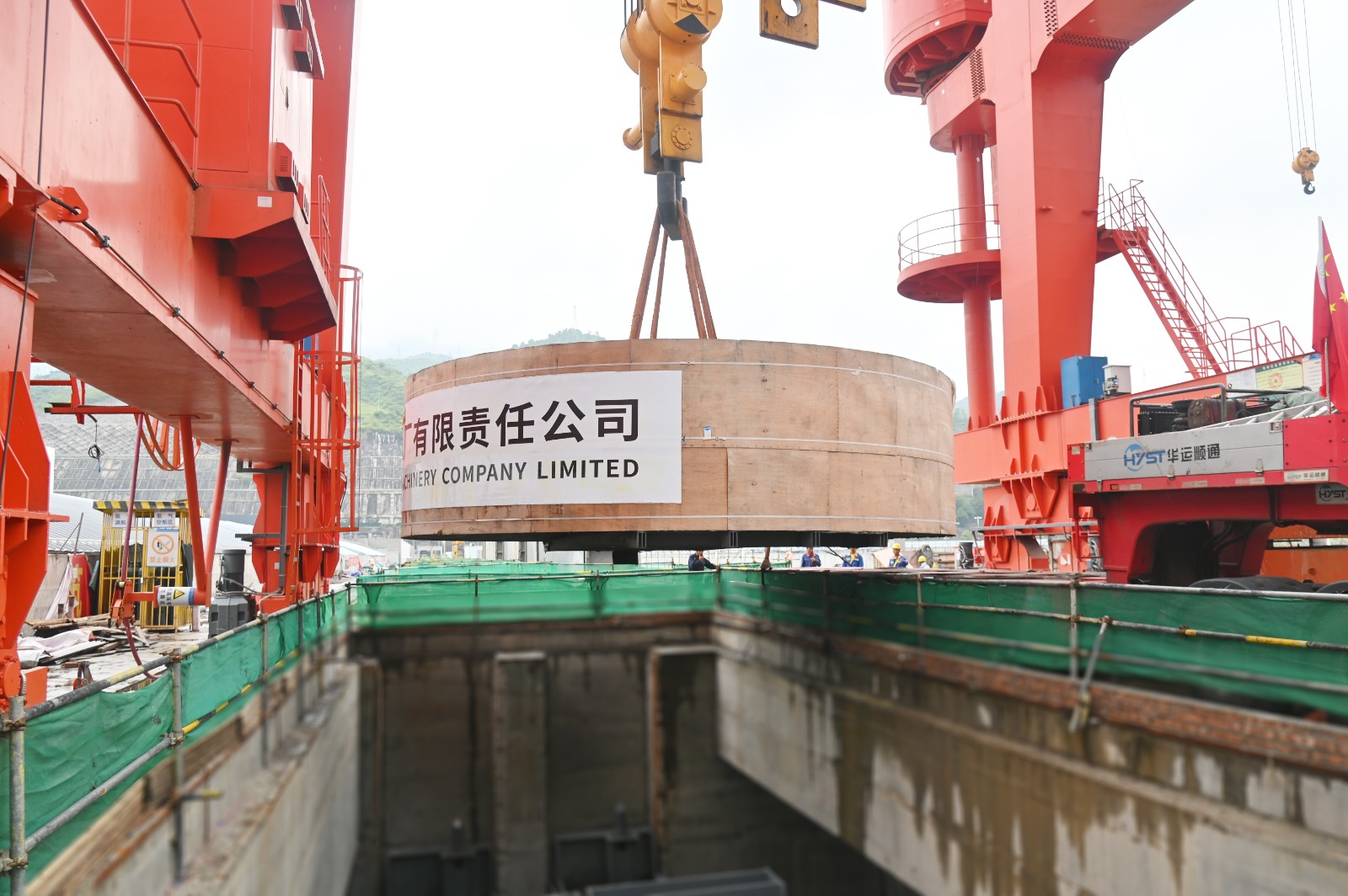

9月26日凌晨,銀江水電站最后一臺機組的核心部件轉子支架,安全運抵項目現場并成功吊裝。至此,6號機組關鍵部件已全部就位、轉入總裝,銀江水電站正式進入全面投產發電的最后沖刺階段。
本次運輸任務的挑戰遠超尋常,運輸轉子支架車貨總質量達117.3噸,屬最高級別超限大件,道路條件要求極高。運輸期間恰逢雨季,沿途頻發飛石、塌方、泥石流等自然災害,原定高速及備用路線均因災害中斷,嚴重威脅道路安全。為保障運輸車輛順利通行,攀水電公司協調清除超過10公里臨時占道;轉子支架生產廠商哈電公司安排專人與大件運輸單位一線勘察,及時研判路況,制定多條備選路線;運輸單位夜間采取“分段接力、滾動護航”,通過交警、路政協調,以厘米級精度操控,克服雨季地質災害、多地交通管制、低能見度和濕滑路面影響,最終安全送達。
26日上午,現場各單位立即投入到吊裝前的準備工作中。攀水電公司全程跟進機電安裝進展,逐一確認安裝條件;施工單位技術人員按吊裝方案全面落實安全交底與技術措施,確保萬無一失;在各項準備工作全面就緒的基礎上,6號機組的轉子支架平穩、精準吊裝就位。川投能源副總經理、攀水電公司黨總支書記、董事長徐孝剛現場督導吊裝工作,充分肯定了哈電公司在本次極端條件下的運輸成績,并向哈爾濱電機廠有限責任公司授予錦旗,感謝其長期以來對銀江水電站建設的大力支持。
攀水電公司將帶領各參建單位,繼續繃緊“安全弦”,嚴格按規程完成6號機組安裝與調試,打好收官戰,奮力實現全面投產發電目標!
